Suivi Chantier Fernelmont II

Ici vous pouvez suivre l’évolution du projet d’installation de 4 éoliennes sur la commune de Fernelmont (Marchovelette).

Position et numérotation des éoliennes

Début des sondages de sol en Octobre 2017:

L’objectif de la campagne de sondage est d’identifier avec précision la nature du terrain, afin de pouvoir adapter le type de fondation à prévoir pour les éoliennes. Le forage du sol effectué par OREX se fait jusqu’à 25 mètres de profondeur environ.





















Les résultats de ces premiers forages n’ont pas décelé de difficultés majeures qui nécessiteraient un renforcement des fondations.





















Travaux de voiries-accès en Janvier 2018:



Chemin d’accès à la plateforme de notre future éolienne n°1.















Chemin d’accès vers éolienne n°4 (route Cognelée-Marchovelette)  Il a tellement plu fin décembre et en janvier ; les travaux de voirie prennent quelques retards.  Besoin d’urgence de 4 à 5 jours de beau temps pour faire le chaulage* des plateformes ! (*Chaulage : action de répandre une couche de chaux sur un sol ; une couche importante rend le sol plus compact.)

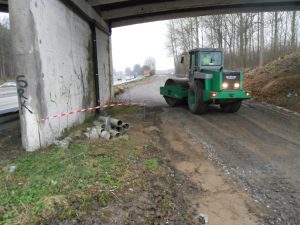

Travaux de voiries

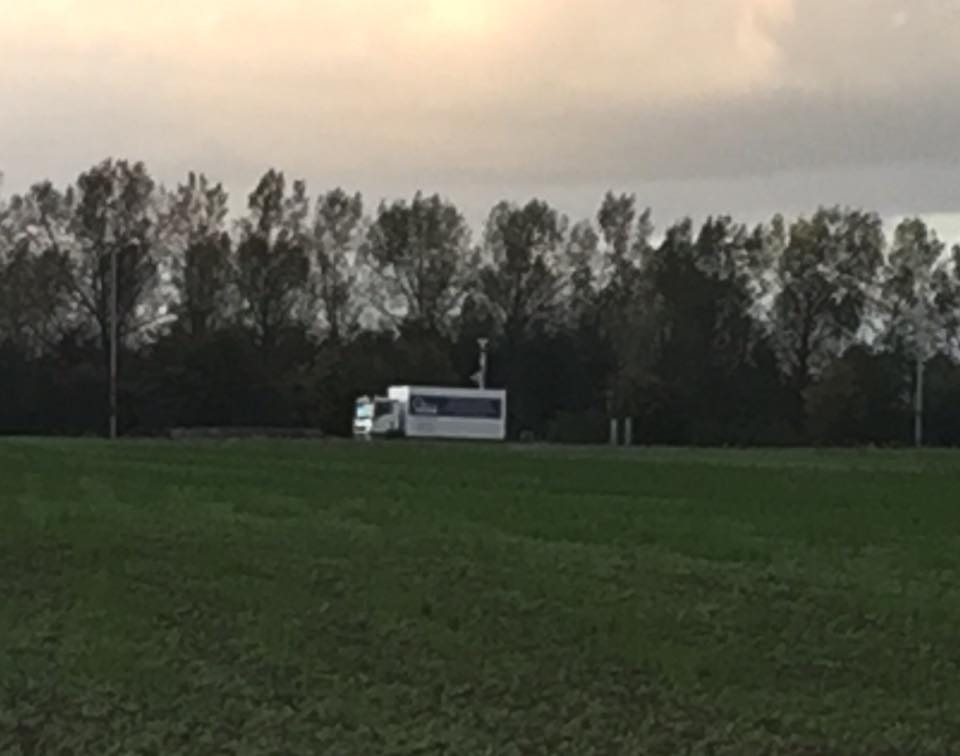

Forage sous l’autoroute pour passage des câbles électriques.

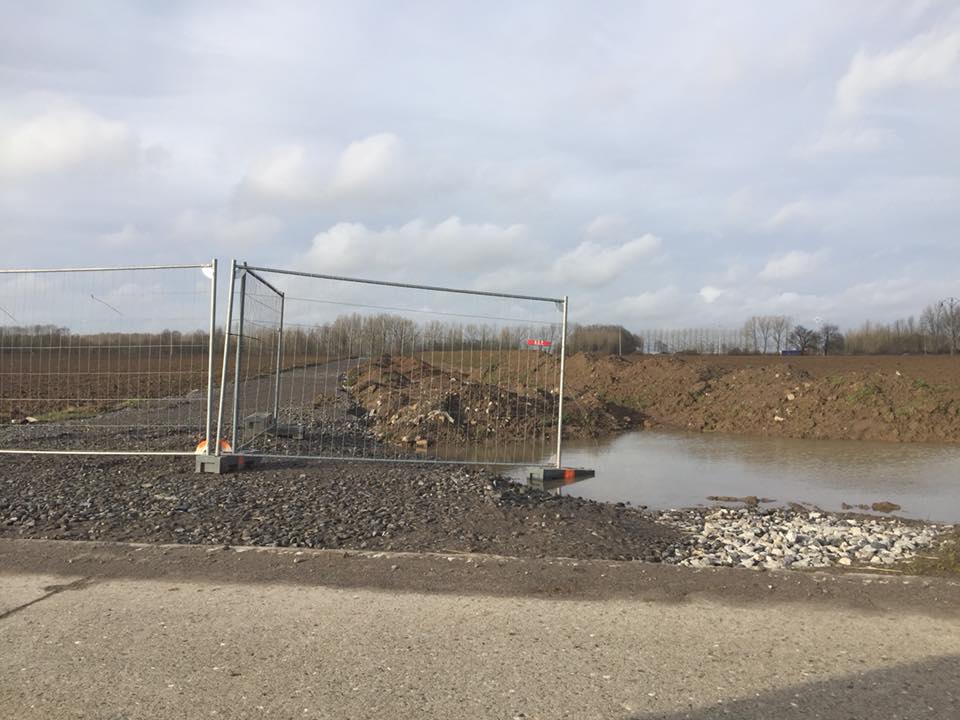

Travaux de voiries























Futur emplacement éolienne 4

Futur emplacement éolienne 2.

Route d’accès éolienne 3 (à gauche) et éolienne 4 (à droite).





























































Les travaux de voiries se terminent (reste encore l’accès à l’éolienne 3). A suivre ensuite le début des fondations pour les éoliennes.

Etat du chantier le 25 mars 2018:

Visite organisée du chantier à l’occasion de l’assemblée générale extraordinaire.
Rappel: Le chantier est interdit au public.

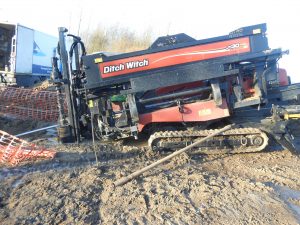

Matériel de préparation pour les plateformes.

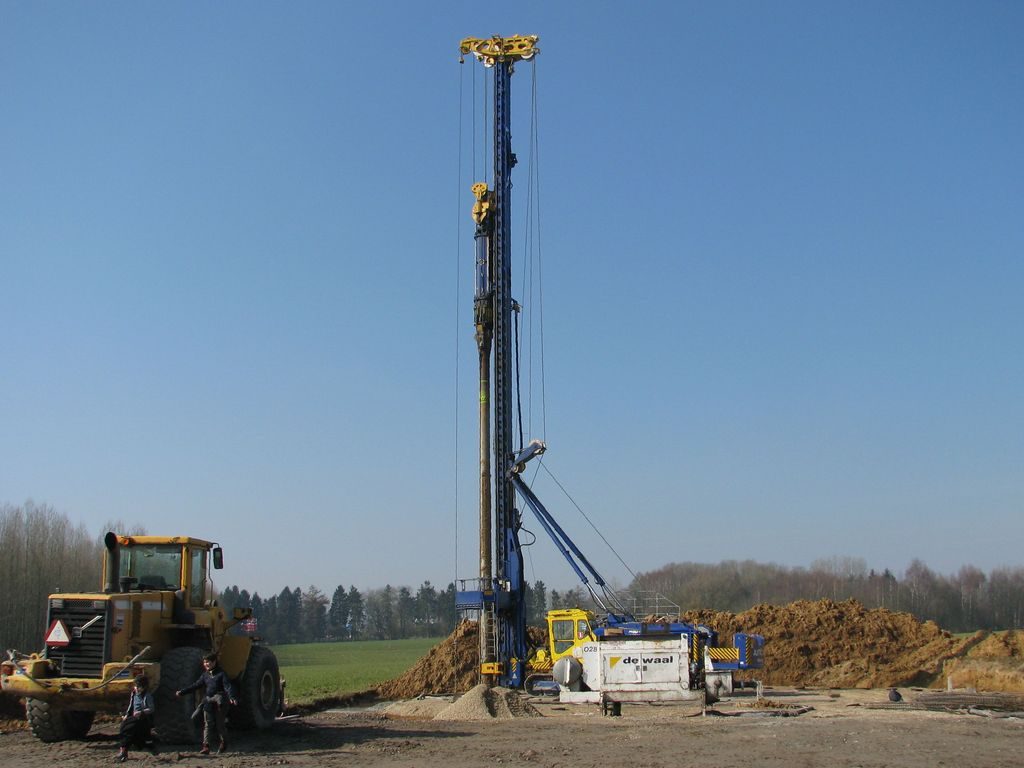

Forage en cours des fondations pour l’éolienne.
Ceci permettra d’arrimer correctement le pied de l’éolienne.





















Plantation d’arbres le 27 mars 2018:

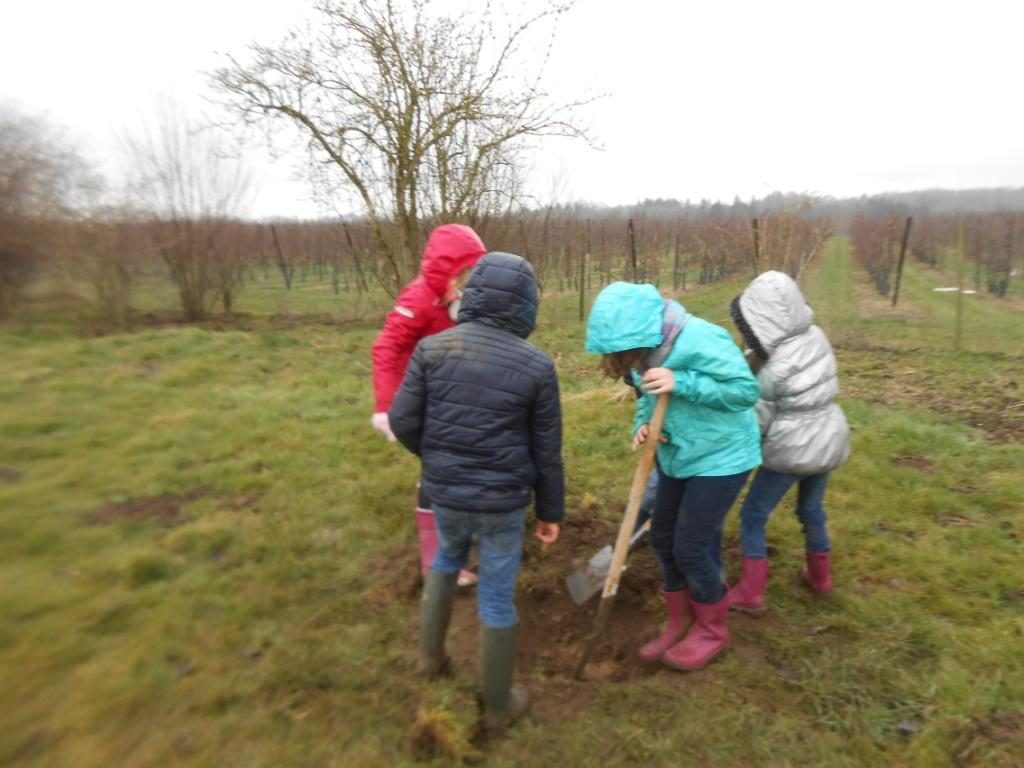

Accompagnement environnemental du projet éolien avec les élèves de Marchovelette qui plantent des arbres.

















Accompagnement environnemental du projet éolien avec les élèves de Marchovelette qui prélèvent les arbres; ici à la pépinière
Hamblenne, à Gelbressée.

























Accompagnement environnemental du projet éolien avec les élèves de Marchovelette qui plantent un des arbres (pommier ou cerisier).
